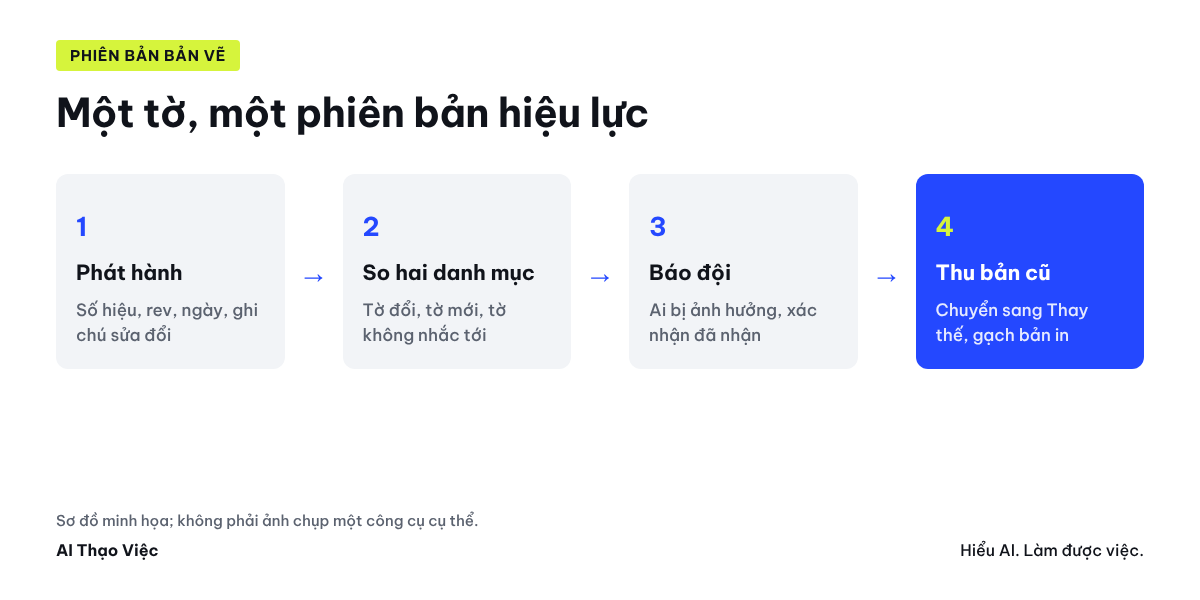

Lỗi tốn tiền nhất ở công trình nhỏ nhiều khi không nằm ở tay nghề mà ở tờ giấy: đội mộc cắt ván theo bản cũ trong khi studio đã gửi bản mới vào nhóm Zalo từ hôm qua. Bài này đi theo ba việc: đặt số hiệu và phiên bản cho từng tờ, nhờ AI so hai lần phát hành để lập bảng hiệu lực và danh sách thay đổi, rồi thu hồi bản cũ có người làm. AI chỉ đọc danh mục và ghi chú dạng chữ. Kích thước, cấu tạo do bên thiết kế xác nhận trên bản gốc.
Ai làm gì
| Vai | Việc |
|---|---|
| Studio, người thiết kế | Phát hành bản vẽ có số hiệu, phiên bản, ngày, ghi chú sửa đổi; trả lời câu hỏi |
| Chỉ huy hoặc giám sát | Giữ danh mục hiệu lực, báo đội bị ảnh hưởng, thu bản cũ |
| Tổ trưởng các đội | Xác nhận đã nhận bản mới, bỏ bản cũ |
| Chủ nhà | Biết thay đổi nào có thể thành phát sinh |
Bước 1: đặt quy ước trước khi có bản thứ hai

- Số hiệu theo bộ môn: KT kiến trúc, ĐN điện nước, NT nội thất, TR trần. Ví dụ KT-02.
- Phiên bản (rev): A, B, C. Mỗi lần sửa lên một chữ, không ghi đè.
- Tên tệp chứa số hiệu, phiên bản, ngày:
KT-02_revB_2026-09-24.pdf. - Một thư mục chung (Google Drive hoặc tương tự) có hai thư mục con:
Hieu-lucvàThay-the. Bản bị thay chuyển sangThay-the, không xóa. - Ghi chú sửa đổi do bên thiết kế viết kèm mỗi lần phát hành: tờ nào, đổi gì, vì sao.
- Nhóm Zalo chỉ ghim danh mục hiệu lực, không ghim từng tệp.
Bước 2: nhờ AI so hai lần phát hành
Dữ liệu GIẢ LẬP. Công trình sửa căn hộ, studio thiết kế phát hành bản vẽ qua Zalo. Danh mục phát hành lần 1 (10/09/2026): KT-01 Mặt bằng hiện trạng, rev A; KT-02 Mặt bằng bố trí, rev A; ĐN-01 Mặt bằng điện, rev A; NT-03 Bếp, rev A; NT-04 Tủ áo PN2, rev A. Danh mục phát hành lần 2 (24/09/2026): KT-02 rev B; ĐN-01 rev B; NT-03 rev A; NT-04 rev B; NT-05 Kệ tivi, rev A (mới). Ghi chú sửa đổi kèm lần 2 (do studio viết): - KT-02 rev B: dời vách ngăn phòng làm việc sang trái 300; cửa đi D2 đổi chiều mở. - ĐN-01 rev B: thêm 2 ổ cắm cạnh kệ tivi; dời ổ cắm đầu giường PN2. - NT-04 rev B: tủ cao tới trần, chiều cao hoàn thiện theo đo thực tế. Thực tế trên công trình (25/09): đội mộc đang cắt ván theo NT-04 rev A; đội điện đã đi ống phòng khách theo ĐN-01 rev A; nhóm Zalo chung vẫn ghim file lần 1. Hãy lập: 1. Bảng phiên bản hiệu lực: số hiệu, tên, rev hiệu lực, ngày, rev bị thay thế. 2. Danh sách thay đổi theo từng bản vẽ, chỉ lấy từ ghi chú sửa đổi; ghi đội bị ảnh hưởng. 3. Việc cần làm ngay để không thi công theo bản cũ (ai báo ai, thu hồi gì). 4. Câu hỏi cần studio xác nhận. Quy tắc: không suy kích thước hay cấu tạo không có trong ghi chú; đơn vị không ghi rõ thì hỏi lại; không tự kết luận bản nào sai.
Câu lệnh chỉ chứa danh mục và ghi chú, không chứa bản vẽ. Nếu muốn AI đọc tệp PDF, chỉ đưa bản vẽ của chính công trình bạn được phép dùng, và vẫn không lấy kích thước AI đọc từ hình làm căn cứ thi công.
Bước 3: so với đáp án biên tập
Đáp án do Tổ Thạo Việc lập bằng tay, chưa phải kết quả chạy công cụ.
Bảng phiên bản hiệu lực
| Số hiệu | Tên | Rev hiệu lực | Ngày | Bị thay thế |
|---|---|---|---|---|
| KT-01 | Mặt bằng hiện trạng | A (cần hỏi) | 10/09 | |
| KT-02 | Mặt bằng bố trí | B | 24/09 | A |
| ĐN-01 | Mặt bằng điện | B | 24/09 | A |
| NT-03 | Bếp | A | 10/09, phát hành lại 24/09 | |
| NT-04 | Tủ áo PN2 | B | 24/09 | A |
| NT-05 | Kệ tivi | A, tờ mới | 24/09 |
Thay đổi và đội bị ảnh hưởng
| Bản vẽ | Thay đổi (theo ghi chú) | Đội |
|---|---|---|
| KT-02 B | Dời vách phòng làm việc sang trái 300; cửa D2 đổi chiều mở | Xây hoặc thạch cao, mộc cửa |
| ĐN-01 B | Thêm 2 ổ cắm cạnh kệ tivi; dời ổ cắm đầu giường PN2 | Điện |
| NT-04 B | Tủ cao tới trần, chiều cao theo đo thực tế | Mộc |
| NT-05 A | Tờ mới, kệ tivi | Mộc, điện (ổ cắm cạnh kệ) |
Việc làm ngay: giám sát báo đội mộc dừng cắt ván tủ PN2 đến khi có số đo; báo đội điện đối chiếu phần ống đã đi ở phòng khách với ĐN-01 B trước khi trát; bỏ ghim tệp lần 1, ghim danh mục hiệu lực; tổ trưởng mộc và điện nhắn xác nhận đã nhận bản B.
Câu hỏi cho studio: KT-01 không có trong lần 2, rev A còn hiệu lực không? "300" là milimét? Ai đo chiều cao trần cho NT-04 B và gửi lại số đo cho ai duyệt? Ổ cắm thêm ở ĐN-01 B có liên quan NT-05 không? Đổi chiều mở cửa D2 có cần đổi phụ kiện không?
Lỗi hay gặp khi AI làm việc này, cần dò:
- Bỏ KT-01 khỏi bảng vì lần 2 không nhắc, hoặc tự ghi "hết hiệu lực". Đúng phải là hỏi lại.
- Tự viết "300 mm" như đã chắc. Ghi chú không ghi đơn vị.
- Tự kết luận phần ống điện đã đi là "sai, phải đục lại". Chỉ biết là đi theo rev A; có phải sửa hay không do bên thiết kế và chỉ huy kiểm.
- Bịa thêm thay đổi cho NT-03 vì thấy "phát hành lại". Ghi chú không nói NT-03 đổi gì.
Bước 4: thu bản cũ và theo dõi
- Chuyển KT-02 A, ĐN-01 A, NT-04 A sang thư mục
Thay-the. Bản in ở công trường gạch chéo, ghi "đã thay" và ngày. - Lập bảng phân phối: mỗi dòng một tờ, cột cho từng đội, ô ghi ngày đội nhận bản hiệu lực.
- Câu hỏi cho studio đi vào sổ câu hỏi hiện trường theo bài câu hỏi hiện trường không bị lạc trong Zalo.
- Thay đổi nào làm phát sinh khối lượng hoặc chi phí (tủ cao tới trần, thêm ổ cắm) thì lập phiếu theo bài phát sinh ngoài hợp đồng.
Phần mềm quản lý công trình như Autodesk Build có so sánh hai phiên bản của cùng một tờ, hiện chỗ khác bằng màu khi chồng hình. Khi chưa dùng phần mềm, bước quan trọng vẫn là danh mục hiệu lực và ghi chú sửa đổi viết bằng chữ: không có ghi chú thì cả người lẫn AI đều phải đoán.
Tự kiểm
- Mỗi tờ trong danh mục có đúng một rev hiệu lực?
- Tờ không có trong lần phát hành mới đã được hỏi, không bị tự bỏ?
- Đội nào bị ảnh hưởng đã xác nhận nhận bản mới?
- Không có kích thước nào lấy từ AI đọc hình?
Nguồn & lưu ý
- Autodesk Build Help: Compare Sheets, đọc ngày 02/10/2026. Mô tả của nhà cung cấp; không có quan hệ thương mại.
- Danh mục, ghi chú và đáp án là ví dụ biên tập; chưa chạy câu lệnh trên công cụ.
- Chỉ đưa vào công cụ AI bản vẽ, tài liệu bạn có quyền sử dụng; hỏi studio trước khi tải bản vẽ của họ lên dịch vụ bên ngoài.
