Phát sinh hiếm khi bắt đầu bằng giấy tờ. Nó bắt đầu bằng một tin nhắn lúc tối: "anh làm thêm giúp em cái kệ nhé". Thợ làm luôn cho vui lòng khách, đến đợt thanh toán thì hai bên nhớ khác nhau. Bài này giữ một nguyên tắc: mọi đề nghị đặt cạnh báo giá đã ký, việc nào ngoài phạm vi thì có phiếu, phiếu có giá và ngày do người phụ trách tính, chủ nhà ký trước khi làm. AI giúp phân loại và soạn phiếu nháp, không tự điền giá và không quyết ai trả tiền.
Bài này khác bài giá vật liệu đổi sau khi đã báo khách: ở đây phạm vi công việc đổi, không phải giá của cùng hạng mục.
Ai làm gì
| Vai | Việc trong luồng này |
|---|---|
| Chỉ huy công trường hoặc chủ đội | Gom đề nghị, nhờ AI soạn nháp, kiểm với báo giá gốc |
| Người tính giá (thường là chủ đội) | Điền giá, số ngày ảnh hưởng theo đơn giá nội bộ |
| Người phụ trách kỹ thuật | Trả lời câu hỏi kỹ thuật (tường, điện, chống thấm) trước khi báo giá |
| Chủ nhà | Đồng ý hoặc từ chối từng phiếu, ký hoặc nhắn xác nhận |
| Tổ đội | Chỉ làm khi phiếu đã có chữ ký hoặc tin xác nhận |
| Kế toán | Đưa phiếu đã duyệt vào hồ sơ thanh toán đợt |

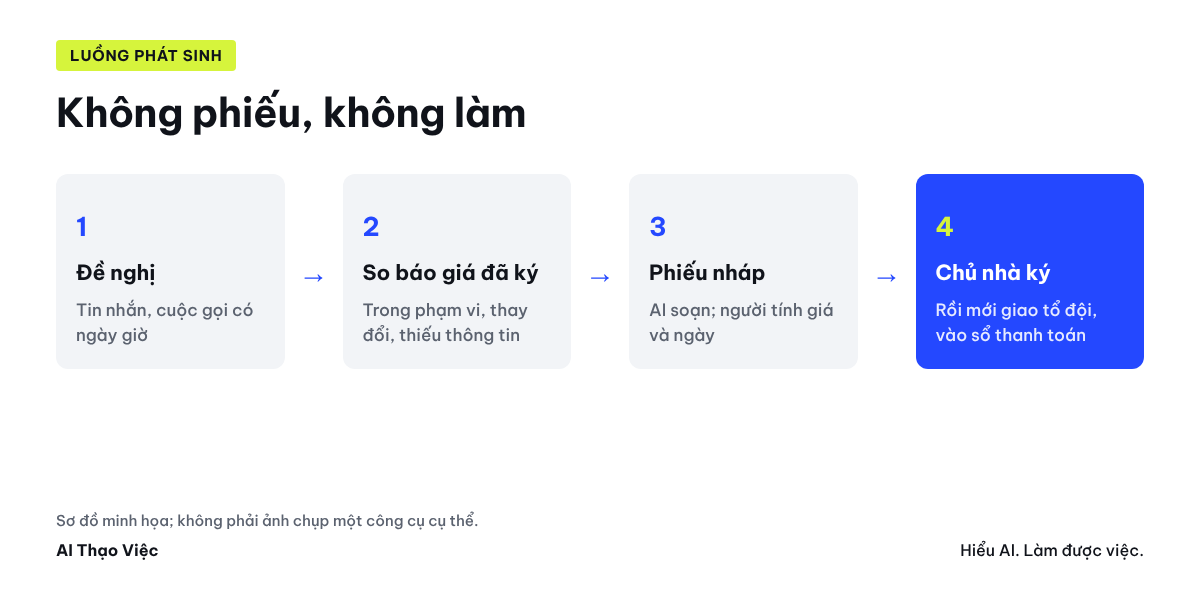

Bước 1: chuẩn bị ba thứ

- Báo giá hoặc hợp đồng đã ký, chép phần danh mục hạng mục thành văn bản: số dòng, mô tả, quy cách. Không cần đưa giá vào công cụ AI nếu bạn không muốn.
- Các đề nghị có ngày giờ và người nói: chép từ Zalo, ghi chú cuộc gọi. Lời nói qua điện thoại thì ghi lại ngay và nhắn lại cho chủ nhà để có dấu.
- Bản vẽ liên quan theo số hiệu và phiên bản (xem bài bản vẽ đổi phiên bản).
Bỏ tên đầy đủ, số điện thoại, địa chỉ căn hộ khỏi phần dán vào công cụ AI. Dùng mã công trình thay cho địa chỉ.
Bước 2: nhờ AI phân loại và soạn phiếu
Tôi là nhà thầu nhỏ đang sửa một căn hộ. Dữ liệu dưới đây là GIẢ LẬP. BÁO GIÁ GỐC ĐÃ KÝ (BG-01, ký 05/09/2026), phạm vi: 1. Phòng khách: sơn lại tường và trần, 1 lớp lót 2 lớp phủ, màu theo bảng màu đã chọn. 2. WC chung: tháo gạch cũ, chống thấm sàn, ốp lát gạch 30x60 tường và 30x30 sàn, mã gạch theo phụ lục 1. 3. Điện: thay 12 công tắc, ổ cắm cùng vị trí cũ; không đi thêm đường dây mới. 4. Phòng ngủ 2: đóng tủ áo MDF chống ẩm ngang 1,6 m theo bản vẽ NT-04. Các tin nhắn Zalo của chủ nhà trong tuần: - 22/09 19:40: "Anh làm thêm cho em cái kệ âm tường ở phòng khách nhé, chỗ cạnh tivi." - 23/09 08:15: "WC em muốn đổi gạch sàn sang loại 60x60 chống trơn, giá chênh bao nhiêu anh báo em." - 23/09 21:02: "Ổ cắm cạnh giường phòng ngủ 2 dời sang bên kia giúp em." - 24/09 10:30: "Tủ áo làm cao thêm lên sát trần được không anh?" Hãy: A. Xếp từng đề nghị vào một trong ba loại: "trong phạm vi BG-01", "thay đổi phạm vi", "chưa đủ thông tin". Ghi rõ căn cứ là dòng nào của BG-01. B. Với mỗi đề nghị không nằm trong phạm vi, lập một phiếu thay đổi nháp gồm: mã phiếu (PT-01, PT-02...), mô tả việc, người đề nghị và thời điểm, căn cứ, ảnh hưởng giá, ảnh hưởng tiến độ, thông tin còn thiếu, người duyệt, trạng thái. Quy tắc: không tự đưa ra đơn giá hay số ngày; ô giá và tiến độ ghi "chờ nhà thầu tính". Trạng thái chỉ dùng "nháp, chờ chủ nhà duyệt". Không kết luận ai phải trả tiền. Nếu một đề nghị có thể ảnh hưởng kỹ thuật (kết cấu tường, điện, chống thấm), ghi câu hỏi cần người phụ trách kỹ thuật xác nhận.
Dùng được với ChatGPT, Gemini hay Claude bản miễn phí. Nếu công ty bạn có tài khoản doanh nghiệp, dùng tài khoản đó cho dữ liệu công trình thật.
Bước 3: so với đáp án biên tập
Đáp án dưới đây do Tổ Thạo Việc lập bằng cách đọc từng dòng BG-01, chưa phải kết quả chạy trên công cụ. Câu chữ AI trả về sẽ khác; phần phân loại và các câu hỏi phải tương đương.
| Đề nghị | Loại | Căn cứ | Câu hỏi kỹ thuật cần trả lời trước khi báo giá |
|---|---|---|---|
| Kệ âm tường cạnh tivi | Thay đổi phạm vi | BG-01 dòng 1 chỉ có sơn phòng khách | Tường đó là tường gì, có được đục âm không, có đường điện hay ống đi qua không |
| Gạch sàn WC 60x60 chống trơn | Thay đổi phạm vi | Dòng 2 ghi sàn 30x30, mã theo phụ lục 1 | Độ dốc thoát sàn với viên lớn, có cần chỉnh lớp vữa sau chống thấm không |
| Dời ổ cắm đầu giường PN2 | Thay đổi phạm vi | Dòng 3 ghi "cùng vị trí cũ; không đi thêm đường dây mới" | Đi dây mới theo tuyến nào, có cần cập nhật bản vẽ điện không |
| Tủ áo cao sát trần | Thay đổi phạm vi, còn thiếu thông tin | Dòng 4 ghi tủ theo NT-04 | NT-04 hiện cao bao nhiêu, trần thực tế cao bao nhiêu, ai đo |
Không đề nghị nào nằm trong phạm vi BG-01. Mỗi đề nghị thành một phiếu, PT-01 đến PT-04, trạng thái "nháp, chờ chủ nhà duyệt", ô giá và ô tiến độ "chờ nhà thầu tính".
Lỗi hay gặp khi AI làm việc này, cần dò:
- Xếp "dời ổ cắm" vào trong phạm vi vì dòng 3 có chữ "ổ cắm". Đọc kỹ: báo giá chỉ thay tại vị trí cũ.
- Tự điền "khoảng 1 đến 2 ngày" hay một mức giá tham khảo dù câu lệnh đã cấm. Xóa ngay; số ngày và giá phải do người tính.
- Viết "chủ nhà chịu chi phí phát sinh". Câu lệnh không cho phép kết luận ai trả; điều đó do hợp đồng và hai bên thỏa thuận.
- Gộp hai đề nghị cùng phòng thành một phiếu. Mỗi đề nghị một phiếu để chủ nhà có thể đồng ý cái này, từ chối cái kia.
Bước 4: tính giá, xin duyệt, rồi mới làm
- Người phụ trách kỹ thuật trả lời các câu hỏi ở cột cuối. Câu trả lời có thể làm đổi cách làm và giá.
- Người tính giá điền giá và số ngày ảnh hưởng, ghi đơn giá áp dụng lấy từ đâu (bảng đơn giá nội bộ, báo giá nhà cung cấp có ngày).
- Gửi chủ nhà từng phiếu, kèm một câu: "Anh chị đồng ý phiếu PT-02 thì nhắn lại "đồng ý PT-02" hoặc ký vào phiếu, đội sẽ làm từ ngày ...".
- Chỉ khi có xác nhận mới giao tổ đội. Phiếu bị từ chối vẫn giữ trong sổ, trạng thái "từ chối".
Sổ phát sinh: một dòng mỗi phiếu
| Mã | Ngày đề nghị | Mô tả ngắn | Giá | Số ngày | Trạng thái | Ngày duyệt | Bằng chứng duyệt | Đợt thanh toán |
|---|---|---|---|---|---|---|---|---|
| PT-01 | 22/09 | Kệ âm tường phòng khách | nháp | |||||
| PT-02 | 23/09 | Gạch sàn WC 60x60 | nháp |
Trạng thái dùng thống nhất: nháp, chờ chủ nhà duyệt, đã duyệt, từ chối, đã làm, đã nghiệm thu. Cột "đợt thanh toán" giúp kế toán biết phiếu nào đưa vào hồ sơ đợt nào.
Phần mềm quản lý công trình lớn như Autodesk Build có hẳn quy trình thay đổi chi phí, từ thay đổi tiềm năng tới lệnh thay đổi với chủ đầu tư và nhà cung cấp, theo tài liệu của hãng. Đội nhỏ làm được phiên bản gọn bằng bảng tính trên: điều quan trọng là có phiếu trước khi làm, không phải có phần mềm.
Tự kiểm
- Mỗi phiếu ghi đúng dòng báo giá làm căn cứ, mở lại được bản gốc?
- Ô giá và số ngày do người tính điền, có ghi nguồn đơn giá?
- Có xác nhận của chủ nhà trước ngày bắt đầu làm?
- Phiếu bị từ chối vẫn còn trong sổ?
Đi tiếp
Nếu đề nghị đến từ một vướng mắc kỹ thuật ở hiện trường, viết câu hỏi cho bên thiết kế trước: câu hỏi hiện trường không bị lạc trong Zalo. Khi so báo giá của nhiều bên cho phần phát sinh lớn, dùng bài so hai báo giá thi công.
Nguồn & lưu ý
- Autodesk Build Help: Change Orders Overview, đọc ngày 02/10/2026. Mô tả của nhà cung cấp; không có quan hệ thương mại.
- Báo giá, tin nhắn và đáp án là ví dụ biên tập; chưa chạy câu lệnh trên công cụ.
- Bài không phải tư vấn pháp lý. Cách tính giá phát sinh, điều khoản thay đổi và trách nhiệm chi phí theo hợp đồng của từng công trình.
