Nhiều đội thi công nhỏ làm xong đợt việc rồi mới gom giấy tờ. Hồ sơ gửi đi thiếu một chữ ký giám sát, hoặc có một khoản phát sinh chủ nhà chỉ "ok" qua tin nhắn, thế là bị trả về và tiền về chậm thêm hai tuần. Bài này đi từ điều khoản thanh toán trong hợp đồng ra danh mục chứng từ cho từng đợt, nhờ AI rà chỗ thiếu và chỗ số không khớp, rồi soạn thư xin bổ sung. Số đề nghị do người phụ trách tính lại; quyền được thanh toán theo hợp đồng và sự xác nhận của chủ nhà, không theo kết luận của AI.

Ai làm gì

VaiViệc
Chủ đội hoặc kế toán công trìnhLập danh mục, gom chứng từ, tính số đề nghị, gửi hồ sơ
Giám sát hoặc chỉ huyKý biên bản nghiệm thu, xác nhận khối lượng
Chủ nhà hoặc chủ đầu tưKý nghiệm thu, duyệt phát sinh, xác nhận số thanh toán
Người có chuyên môn kế toán, pháp lýTrả lời các câu về thuế, hóa đơn, điều khoản khi cần

Bước 1: danh mục chứng từ đi từ hợp đồng

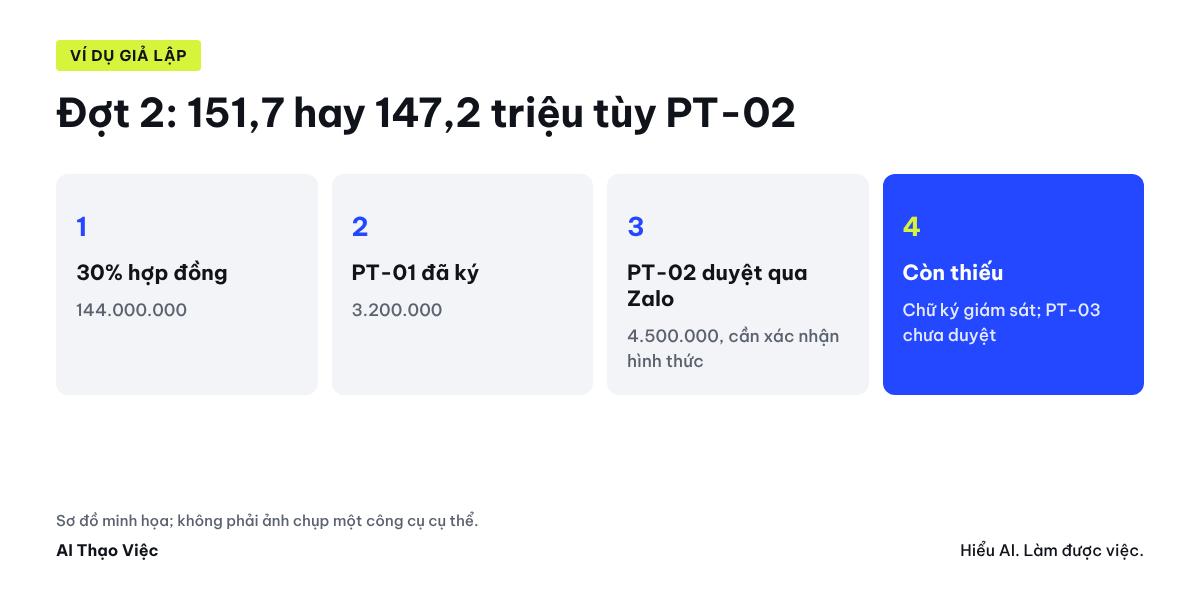

Điều khoản thanh toán, danh mục chứng từ, rà thiếu và lệch, tính số đề nghị, chủ nhà xác nhận
Sơ đồ minh họa của AI Thạo Việc.

Mở hợp đồng, chép nguyên văn phần thanh toán: đợt nào, điều kiện gì, phần trăm hay số tiền, giấy tờ nào kèm, phát sinh thanh toán thế nào, có thu hồi tạm ứng hay giữ lại bảo hành không. Danh mục chứng từ của từng đợt lấy từ chính đoạn đó, không lấy từ mẫu trên mạng.

Bước 2: nhờ AI rà hồ sơ đợt 2

Yêu cầu có thể sao chép
Dữ liệu GIẢ LẬP. Hợp đồng HĐ-15 sửa nhà phố, giá trị 480.000.000 đ. Điều khoản thanh toán (chép nguyên văn):
- Đợt 1: tạm ứng 20% khi ký hợp đồng (đã thanh toán).
- Đợt 2: 30% giá trị hợp đồng khi hoàn thành phần thô, kèm biên bản nghiệm thu phần thô có chữ ký chủ nhà và giám sát, bảng khối lượng hoàn thành.
- Phát sinh: thanh toán cùng đợt gần nhất sau khi được chủ nhà duyệt bằng văn bản.
Hồ sơ đợt 2 đang có:
- Biên bản nghiệm thu phần thô ngày 28/09: có chữ ký chủ nhà, ô giám sát để trống.
- Bảng khối lượng hoàn thành: có.
- Sổ phát sinh: PT-01 kệ âm tường 3.200.000 đ, phiếu có chữ ký chủ nhà; PT-02 gạch sàn WC 60x60 4.500.000 đ, chủ nhà nhắn Zalo "đồng ý PT-02" ngày 24/09; PT-03 dời ổ cắm 650.000 đ, chưa duyệt.
Hãy:
1. Lập danh mục chứng từ đợt 2 theo đúng điều khoản trên: đủ, thiếu, cần sửa.
2. Tính số đề nghị thanh toán đợt 2, ghi cách tính. Với phát sinh mà hình thức duyệt chưa chắc đúng "bằng văn bản" theo hợp đồng, đưa ra hai phương án và ghi cần ai xác nhận.
3. Soạn thư ngắn gửi giám sát và chủ nhà xin bổ sung chỗ thiếu.
Không kết luận về quyền được thanh toán, không giải thích pháp luật. Không thêm khoản nào không có trong dữ liệu.

Bước 3: so với đáp án tính độc lập

Đáp án tính bằng một chương trình nhỏ, chưa phải kết quả chạy công cụ.

Danh mục chứng từ đợt 2

Chứng từTrạng tháiViệc cần làm
Biên bản nghiệm thu phần thôCần sửa: thiếu chữ ký giám sátXin giám sát ký
Bảng khối lượng hoàn thànhĐủ
PT-01Đủ (phiếu có chữ ký)
PT-02Cần xác nhận hình thức: tin Zalo có phải "văn bản" theo hợp đồng khôngHỏi chủ nhà ký phiếu, hoặc hai bên xác nhận tin nhắn được chấp nhận
PT-03Chưa duyệt, không đưa vào đợt nàyXin duyệt, đưa vào đợt sau

Số đề nghị

KhoảnSố tiền
30% của 480.000.000144.000.000
PT-013.200.000
PT-02 (nếu được chấp nhận)4.500.000
Phương án 1: có PT-02151.700.000
Phương án 2: chưa có PT-02147.200.000

Người chọn phương án là chủ đội sau khi chủ nhà trả lời về PT-02. Nếu hợp đồng có điều khoản thu hồi tạm ứng hay giữ lại một phần cho bảo hành, phải trừ theo đúng điều khoản đó; ví dụ này không có điều khoản đó.

Lỗi hay gặp khi AI làm việc này, cần dò:

  • Cộng cả PT-03 vì "đã có trong sổ phát sinh".
  • Tự trừ 20% tạm ứng vào đợt 2 dù điều khoản không nói.
  • Viết "tin nhắn Zalo có giá trị như văn bản theo luật". Câu lệnh không cho giải thích pháp luật; câu này phải hỏi người có chuyên môn hoặc hai bên thống nhất.
  • Bỏ qua ô chữ ký giám sát trống.

Bước 4: gửi hồ sơ và theo dõi

  1. Gửi thư xin bổ sung cho đúng người: giám sát (chữ ký), chủ nhà (PT-02, PT-03).
  2. Khi đủ, gửi hồ sơ kèm bảng tính có cách tính. Ghi ngày gửi, người nhận, hạn thanh toán theo hợp đồng.
  3. Lưu bản đã ký cùng mã công trình. Biên bản giao nhận vật tư, nhật ký và sổ phát sinh là chứng cứ khi có thắc mắc về khối lượng.
  4. Đợt cuối thường gắn với bàn giao và bảo hành: xem bài bảo hành sau bàn giao.

Tự kiểm

  • Danh mục chứng từ chép từ điều khoản của chính hợp đồng?
  • Mỗi phát sinh đưa vào có bằng chứng duyệt đúng hình thức hợp đồng yêu cầu?
  • Số đề nghị có cách tính, tính lại được bằng bảng tính?
  • Không có câu nào của AI kết luận về pháp luật hay quyền được trả tiền?

Nguồn & lưu ý

  • Hợp đồng, sổ phát sinh, số tiền và đáp án là ví dụ biên tập, tính bằng chương trình; chưa chạy câu lệnh trên công cụ.
  • Bài không phải tư vấn pháp lý, thuế hay kế toán. Điều khoản thanh toán, tạm ứng, giữ lại bảo hành, hóa đơn theo hợp đồng của từng công trình và quy định áp dụng; khi cần, hỏi người có chuyên môn.
